업무 요청에 마감일이 없을 때: 확인 질문과 후속 일정 정리

“표를 검토하고 파일명을 정리해 주세요”를 AI에게 업무 목록으로 바꾸게 했더니 마감이 “2026-10-09”로 채워졌다고 가정해 보겠습니다. 정리된 표는 보기 좋지만 요청자가 정한 날짜는 아닙니다. 그 날짜를 공유 일정에 옮기면 검토와 제출 일정까지 잘못 이어질 수 있습니다.

없는 날짜를 비워 두는 것만으로는 업무가 끝나지 않습니다. 어느 요청의 무엇을 누가 확인해야 하는지, 그리고 날짜가 정해질 때까지 어떤 후속 일정이 보류되는지를 남겨야 합니다. 이 글은 가상의 업무 요청을 확인 가능한 작업 목록으로 만드는 예입니다.

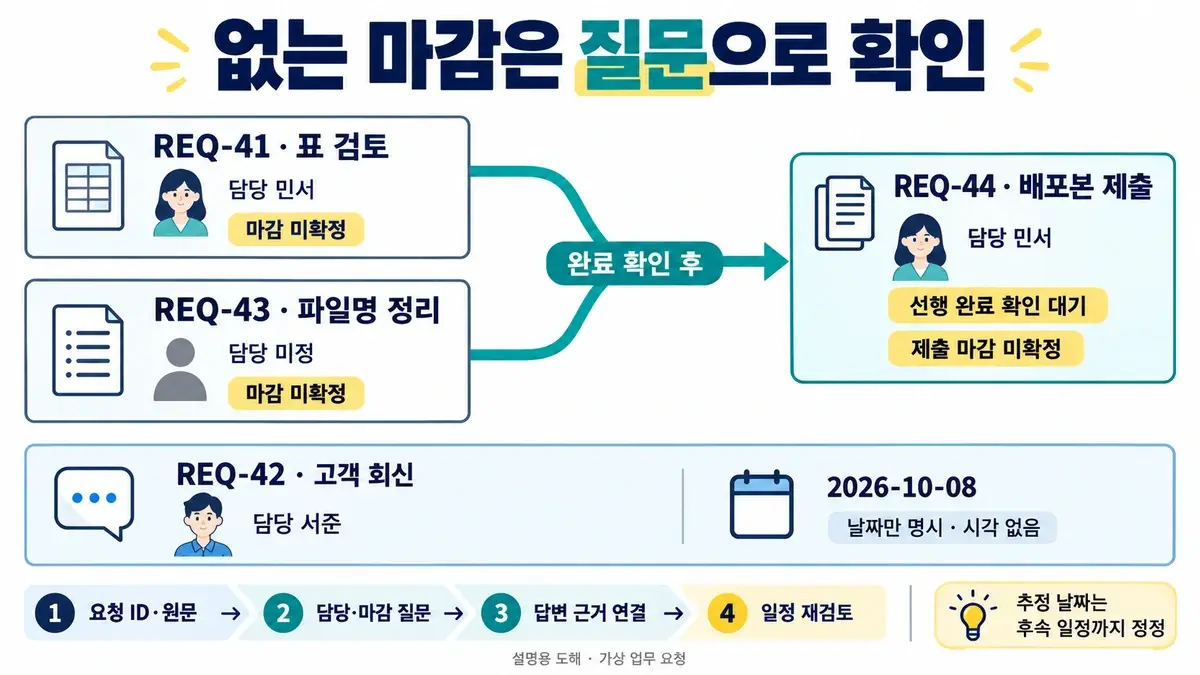

마감이 없는 검토와 파일명 정리 요청에서 담당자 및 마감을 확인하고 뒤따르는 제출 일정 확정을 보류하는 구조
설명용 도해. 선행 작업의 미확정 마감과 실제 완료 여부를 구분하고 제출 일정은 별도로 확인합니다.

요청 ID와 날짜의 근거를 함께 보관합니다

작업 이름이 같거나 비슷해도 요청 ID가 다르면 별도 업무일 수 있습니다. 원문을 ID에 연결하고, 담당자와 마감은 근거가 있는 값만 가져옵니다. 파일명 정리 담당자를 같은 메시지에 등장한 사람으로 자동 배정하는 것도 피해야 합니다.

요청 ID: REQ-41
원문: 민서 담당으로 표 검토를 부탁드립니다.

요청 ID: REQ-42
원문: 서준이 2026-10-08까지 고객 문의에 회신해 주세요.

요청 ID: REQ-43
원문: 배포 파일의 파일명을 정리해 주세요.

요청 ID: REQ-44
원문: REQ-41 검토와 REQ-43 파일명 정리가 끝나면
      민서가 배포본을 제출해 주세요.

이 입력에는 REQ-42의 날짜만 적혀 있습니다. REQ-41과 REQ-43의 마감을 10월 7일이나 10월 9일로 채울 근거는 없습니다. REQ-44는 선행 작업이 끝난 뒤 제출한다는 순서 조건만 있고, 제출 마감은 없습니다.

날짜와 시각도 구분해야 합니다. “2026-10-08까지”는 날짜를 제시했지만 오후 6시나 23시 59분을 정한 문구는 아닙니다. 사용하는 업무 시스템이 시간까지 요구하면 별도 확인이 필요합니다. 날짜만 받는 업무 목록에는 원문에 있는 날짜를 그대로 기록할 수 있습니다.

빈칸의 이유와 다음 행동을 함께 적습니다

요청 ID: REQ-41

  • 업무 담당: 민서
  • 원문에 있는 마감: 없음
  • 날짜 상태: 미확정
  • 확인할 내용: 검토 완료 마감의 날짜·필요 시 시각
  • 뒤따르는 일정: REQ-44 제출 일정 확정 보류

요청 ID: REQ-42

  • 업무 담당: 서준
  • 원문에 있는 마감: 2026-10-08
  • 날짜 상태: 날짜 명시, 시각 없음
  • 확인할 내용: 시각이 필요한 업무인지 확인
  • 뒤따르는 일정: 별도 의존 관계 없음

요청 ID: REQ-43

  • 업무 담당: 미정
  • 원문에 있는 마감: 없음
  • 날짜 상태: 미확정
  • 확인할 내용: 담당자와 파일명 정리 완료 마감
  • 뒤따르는 일정: REQ-44 제출 일정 확정 보류

요청 ID: REQ-44

  • 업무 담당: 민서
  • 원문에 있는 마감: 없음
  • 날짜 상태: 선행 조건만 명시
  • 확인할 내용: 제출 마감과 완료 확인 방식
  • 뒤따르는 일정: 선행 완료 확인 전 실행 보류

업무 담당자와 마감 확인 담당자는 다를 수 있습니다. REQ-43의 수행자를 모르더라도 요청을 접수한 사람이 요청자에게 배정을 확인할 수 있습니다. 기록에 “확인 담당: 접수 담당”을 두면 질문이 방치되는 것을 줄일 수 있습니다. 접수 담당자가 누구인지도 알 수 없다면 그것까지 미정으로 표시합니다.

마감이 미정이라고 모든 준비를 멈출 필요는 없습니다. REQ-41 담당자는 검토 준비를 할 수 있고, REQ-43은 파일 목록을 모을 수 있습니다. 보류할 것은 승인되지 않은 날짜의 확정, 그 날짜를 전제로 한 후속 일정, 선행 작업 완료가 필요한 제출 실행입니다. 원문에 없는 우선순위나 업무 중단 명령을 추가하지 않습니다.

Microsoft Planner도 업무 담당 배정과 시작·마감 날짜를 별도 정보로 다룹니다. 업무를 찾고 책임자를 연결하는 일과 날짜를 정하는 일은 구분해서 관리할 수 있습니다. 다만 화면과 기능은 사용하는 플랜에 따라 다르므로 이 글의 상태 표는 업무 검수용 기록으로 사용하십시오. Microsoft Planner 담당 배정 안내, 시작·마감 날짜 안내

복사해서 쓰는 마감 추출 프롬프트

다음 업무 요청을 검수용 작업 목록으로 정리해 주세요.

각 요청 ID와 원문을 보존하세요.
업무 담당자, 마감 날짜, 마감 시각, 시간대는
원문에 있는 근거만 사용하고 근거 문구를 함께 적으세요.
원문에 없는 담당자·날짜·시각을 기본값으로 채우지 마세요.

날짜가 없으면 미확정으로 표시하고 확인 질문을 만드세요.
날짜만 있으면 시각을 추가하지 마세요.
급하게, 가능하면 빨리 같은 표현을 구체적 마감일로 바꾸지 마세요.
선행 작업 ID가 있으면 의존 관계를 기록하세요.
선행 작업의 마감이 미확정이면 뒤따르는 일정 확정도 보류하세요.
완료 후라는 조건을 임의의 다음 날 날짜로 바꾸지 마세요.

출력:
요청 ID | 업무 | 담당 | 날짜 | 시각·시간대 | 근거 문구 |
날짜 상태 | 확인 질문 | 선행 작업 ID | 보류할 일정·행동

질문은 작업 ID를 포함하고 요청자가 답할 수 있도록 짧게 쓰세요.
마지막에는 준비를 계속할 수 있는 일과 확인이 필요한 일을 구분하세요.

[업무 요청을 여기에 붙여 넣기]

날짜 상태는 “미확정”, “날짜만 명시”, “날짜·시각 명시”, “서로 다른 날짜 충돌”처럼 이유가 보이게 정합니다. “없음” 하나만 쓰면 마감이 필요 없는 업무인지, 아직 확인을 못 한 업무인지 혼동할 수 있습니다. 요청자가 “기한 없이 진행”이라고 답하면 “마감 없음 확인됨”으로 바꾸고 답변을 근거로 남깁니다.

확인 질문은 답변이 돌아갈 작업을 지정합니다

“언제까지인가요?”만 보내면 여러 업무 중 무엇의 마감을 묻는지 불분명합니다. 다음처럼 요청 ID와 확인할 결정을 붙입니다.

REQ-41 표 검토의 완료 마감은 언제인가요?
시각까지 지정해야 한다면 시간대도 함께 알려 주세요.

REQ-43 파일명 정리는 누가 담당하고 언제까지 완료해야 하나요?

REQ-44는 REQ-41과 REQ-43의 완료 확인 후 제출하는 것으로
이해했습니다. 제출 자체의 마감과 완료 확인 방법도 정해 주실 수 있나요?

REQ-42 회신은 2026-10-08까지로 기록했습니다.
정확한 시각이 필요한 업무라면 시각과 시간대를 확인 부탁드립니다.

질문 초안에 “우선 10월 9일로 잡겠습니다”를 덧붙이면 다시 추정 날짜가 끼어듭니다. 일정 제안이 필요하다면 요청자의 권한과 선행 작업 소요시간을 확인한 뒤 “제안 일정”이라는 별도 항목에서 다룹니다. 승인 전 제안을 확정 마감으로 옮기지는 않습니다.

다른 메시지에서 마감을 찾았다면 요청 ID와 범위가 같은지 확인합니다. “표 검토는 금요일까지”라는 답변이 REQ-41을 가리키는지, 금요일의 기준 주가 무엇인지가 불명확하면 재확인합니다. 상대적인 날짜를 다루는 방법은 AI 이번 주 표현의 날짜 확인을 함께 참고할 수 있습니다.

답변이 왔을 때 필요한 항목만 갱신합니다

요청자가 다음과 같이 답했다고 가정합니다.

추가 답변:
REQ-41은 민서가 2026-10-07 오후 3시 KST까지 검토를 마칩니다.
REQ-43은 서준이 2026-10-07 오후 5시 KST까지 파일명을 정리합니다.
REQ-44의 제출 마감은 아직 정하지 않았습니다.
REQ-42는 날짜 단위로 관리하면 됩니다.

REQ-41과 REQ-43에는 답변에 나온 마감을 추가합니다. REQ-42는 2026-10-08 날짜를 유지하고 시각을 만들지 않습니다. REQ-44는 선행 작업에 마감이 생겼어도 제출 날짜가 정해진 것은 아니므로 계속 미확정입니다. 선행 작업의 예정 마감과 실제 완료도 다릅니다. 10월 7일 오후 5시가 지났다는 이유만으로 REQ-44를 제출 가능으로 바꾸지 않습니다.

요청 ID 갱신할 값 유지할 보류
REQ-41 마감 2026-10-07 15:00 KST, 답변 근거 연결 완료 여부는 별도 확인
REQ-43 담당 서준, 마감 2026-10-07 17:00 KST 완료 여부는 별도 확인
REQ-42 2026-10-08 날짜 단위 관리 시각을 임의 추가하지 않음
REQ-44 선행 작업 정보 유지 제출 마감 미확정, 선행 완료 전 제출 보류

시각이 정해진 값을 시스템 간에 전달할 때는 시간대가 빠지지 않게 합니다. 예를 들어 REQ-41의 시각은 “2026-10-07T15:00:00+09:00”처럼 기록할 수 있습니다. RFC 3339는 날짜·시각과 UTC 오프셋을 포함하는 형식을 정의합니다. 이 형식은 확정된 시각을 정확히 표현하기 위한 것이며, 없던 시각을 정할 근거를 주지는 않습니다. RFC 3339 날짜와 시각 형식

이미 만들어진 추정 날짜는 뒤따르는 일정까지 확인합니다

AI가 REQ-41에 2026-10-09를 넣고 REQ-44 제출을 10월 10일로 잡은 초안을 만들었다면, 잘못된 날짜 두 개를 지우고 끝내지 않습니다. 그 날짜를 사용한 알림, 검토 배정, 회의자료 공유 문구 등이 있는지 확인할 수 있도록 영향 목록을 남깁니다.

정정 대상: REQ-41
잘못된 초안 값: 2026-10-09
정정 이유: 원문과 추가 답변에 없는 날짜
정정 후: 확인된 답변에 따라 2026-10-07 15:00 KST

영향 작업: REQ-44
잘못된 초안 값: 2026-10-10 제출
정정 후: 제출 마감 미확정, 선행 완료 확인 전 제출 보류
추가 확인: 이 날짜를 옮긴 일정·알림·공유 문구 유무

실제 공유 일정에 잘못 등록된 상태라면 변경 권한과 관계자에게 알릴 범위를 확인해서 정정합니다. 검수표만 바꾸고 공유 일정이 그대로 남아 있지 않은지도 확인해야 합니다. 원문·AI 초안·확인 답변·승인값을 분리하는 기록은 엑셀 AI 결과 승인대장 방식으로 관리할 수 있습니다.

좋은 업무 목록은 모든 마감 칸이 채워진 목록이 아닙니다. 어떤 값이 요청에서 확인되었고, 어떤 결정이 남았으며, 누가 그 결정을 받아 다음 작업으로 연결할지 보이는 목록입니다. 이 글의 자료 확인일은 2026년 10월 4일 KST이며 예시 요청과 답변은 모두 가상입니다.
