Python으로 선행작업의 임계경로와 여유시간 계산하기

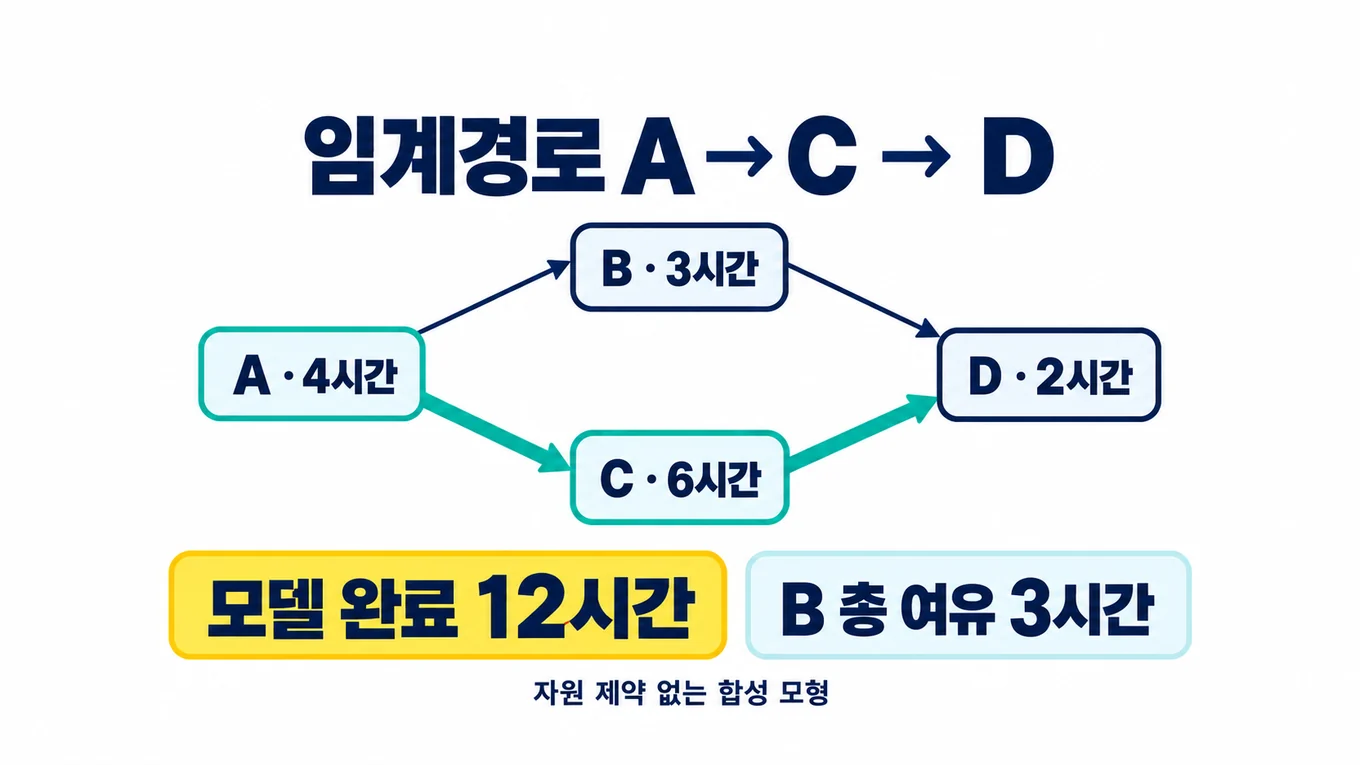

Python 표준 라이브러리로 선행작업의 임계경로와 총여유를 계산합니다. A4·B3·C6·D2의 합성 예제에서 완료 12시간, A-C-D 임계경로, B의 총여유 3시간을 검산합니다.
